東明縣王高寨灌區續建配套與節水改造項目工程實施情況
本工程共分三年實施,主要內容有:渠道疏浚共計130.724km;渠道襯砌20.087km;新建改建生產橋74座;改建、加固水閘12座;改建泵船3座;新建泵站3座;建筑物配套安全警示牌184處。
2023年度主要建設內容:
1)渠道疏浚共計30.112km,其中長興三干渠5.464km,內灘引水渠7.186km,浮橋路渠8.481km,二馬廠渠2.304km,堤溝河6.677km。

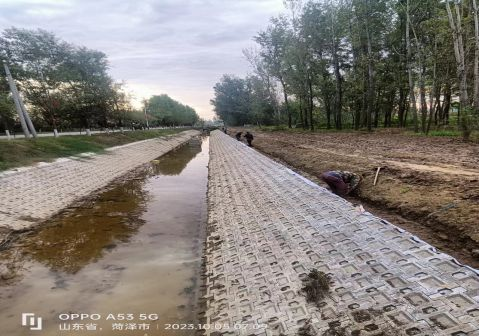

2)浮橋路渠襯砌7.100km。
3)新建、改建生產橋共計22座,其中,新建焦園5號臺前生產橋1座,堤溝河改建生產橋8座,內灘引水渠改建生產橋3座,長興三干渠改建生產橋1座,浮橋路渠改建生產橋9座。
4)改建泵船2座,其中二馬廠渠改建1座,王夾堤渠改建1座。
5)建筑物配套安全警示牌48處。
主要工程量:土方開挖133855.281m³;混凝土9944.5m³;鋼筋446.082t;護坡41288.625㎡等。

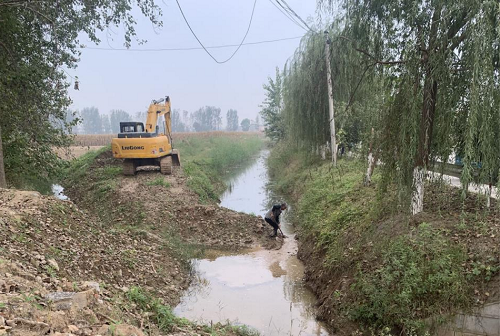

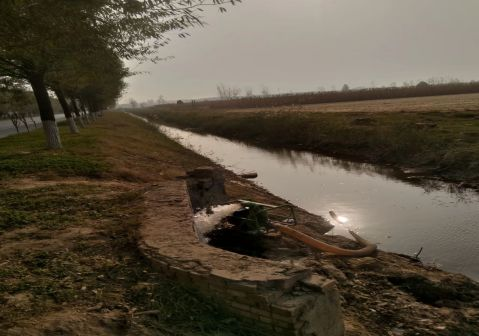

今年主要施工時間段內多次遭遇強降雨,且施工范圍內渠道為主要排水渠道,又因地勢原因周?chē)锏胤e水及地下水向施工渠道滲流,渠道內明水經過多次抽排仍達不到施工條件。為盡快達到施工條件在降水后組織全線施工隊同時采取排水措施,使用30余臺抽水設備24小時不間斷降水五到七日方能達到施工條件。但是多次出現排水完成后再次遭遇強降雨,導致前功盡棄無法施工的情況,仍需重復排水。在面對如此條件下我公司增加管理、技術人員,組織各個施工隊積極應對,集思廣益采取對應措施,截至目前共完成以下內容:
目前完成進度:焦園5號臺前生產橋1座,堤溝河改建生產橋8座,內灘引水渠改建生產橋3座,長興三干渠改建生產橋1座,浮橋路渠改建生產橋9座;長興三干渠5.464km,內灘引水渠7.186km,浮橋路渠7.1km,二馬廠渠2.304km,堤溝河6.677km;王夾堤泵船;浮橋路渠護砌2.4km等;
完成工程量:土方開挖131540.99m³;混凝土6575.33m³;鋼筋446.082t;護坡14544㎡等。
對于未完成的工程量,我公司抓住天氣窗口,利用良好天氣條件,要求施工隊,采用分段排水、分段施工、增加施工人員、延長施工時間等方式加快施工進度,對于排水不暢通的位置采取跨道路排水,遠距離排水等方式加快排水進度,提升施工速度,保證在10月底完成剩余施工內容。
