華汪熱力項目外供蒸汽管道工程建設情況
2023/2/15 17:12:12 點擊:
華汪熱力項目外供蒸汽管道工程建設地點在山東省東明縣,工程內容為華汪熱力院內分別向前海化工院內和中油公司院內架設中壓蒸汽管線。管線路由為:自華汪圍墻外沿西側溝渠至幸福河西側后,分別向北至錢江路南側進入前海化工、向南至五里河北側后向西進入中油。該項目建設單位為山東東明石化集團有限公司,監理單位為上海青帝建設工程監理咨詢有限公司。

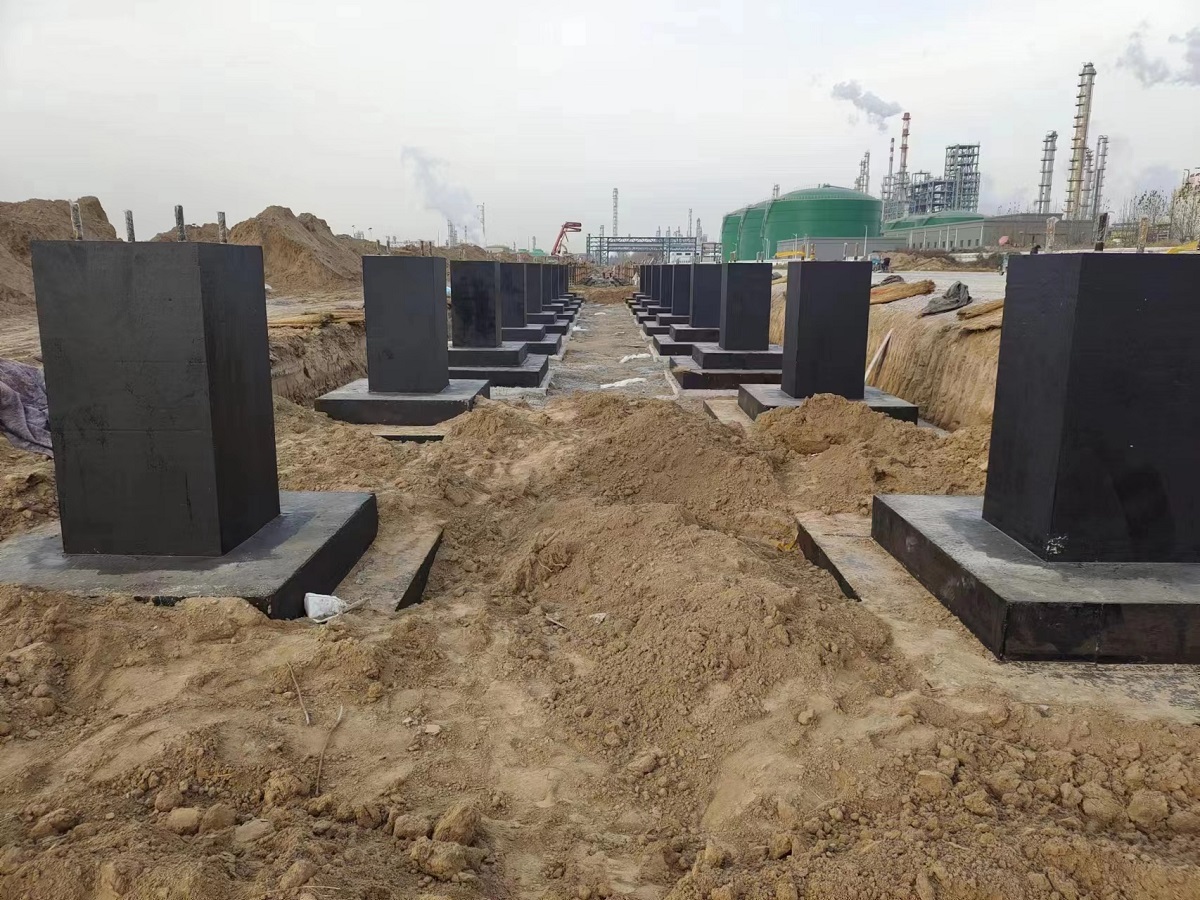

我公司承建該項目的建筑工程(管道基礎),管道基礎全長6.3km,包含獨立基礎約6.2km、管溝2座,共827個基礎軸。工程量:混凝土約9600m3、鋼筋約660噸、地腳螺栓6380套,預埋鋼板70塊。本工程于2022年10月9日開工,計劃于2023年3月31日完工,工程采用的是邊設計邊施工模式,截至目前,已完成286個軸,正在施工中的有38軸。
